2024年是西藏開投集團深化戰略布局、加速轉型升級的關鍵之年。集團以“提質增效、創新驅動”為核心,錨定“打造行業標桿、服務國家戰略”總體目標,科學制定“三步走”戰略部署,聚焦重大項目全周期管理、強化資源集約化配置、深化產業鏈協同創新,實現在建項目“九不發生、一杜絕”控制目標,單元工程合格率100%。同時,通過推行“當年立項、當年開工、當年投產”的高效模式,全年實現12個重點項目全面落地,建成裝機容量103.5萬千瓦,創效增速達314%,連續三年榮膺全區保供項目建成投產第一名,以實干實績彰顯國企擔當。
捷報連連:推行高效模式,見證開投速度
過去的一年,集團精心謀劃、科學部署項目建設,全體干部職工、項目單位戰高寒、斗冰雪、穿深谷、涉荒灘,實現重點項目“當年立項、當年開工、當年投產”。歷時82天建成了全球海拔最高的獨立構網型儲能電站——那曲色尼達嘎普100MW/400MWh獨立構網型儲能項目。阿里改則30MW光儲項目全容量并網發電,成為全球首個超高海拔構網型光儲電站。阿里日土30MW光儲項目全容量并網,安多土碩光熱一體化項目一期125MW光伏部分順利完成年度建設任務,具備并網發電條件。加查縣惹米村20MW光儲項目用時65天,完成從立項到通過并網啟動驗收。金上拉妥700MW光伏項目完成年度建設目標,JD水電站“三通一平”項目全部完成收尾。阿里日土集中供暖熱源改造項目順利投產。嘎堆水電站順利通過竣工驗收,成為集團首個通過竣工驗收的水電項目。西藏開投清潔能源基地完成竣工驗收并正式投入使用。
2024年10月31日,由西藏開投集團投資、中國電建昆明院-電建建筑公司聯合體項目部承建的全球首個超高海拔、超低溫度、極弱電網智能組串式構網型光儲電站——西藏開投阿里地區改則縣30MW(配儲能)光伏發電項目成功并網發電,標志著新能源技術在高原地區的重大突破,可減少化石資源的消耗、有害氣體對環境的污染,有力促進當?shù)亟?jīng)濟社會發展,改善居民生活條件。項目于2024年12月25日獲評2024年度“光能杯”中國儲能產業優秀電網側儲能示范項目。

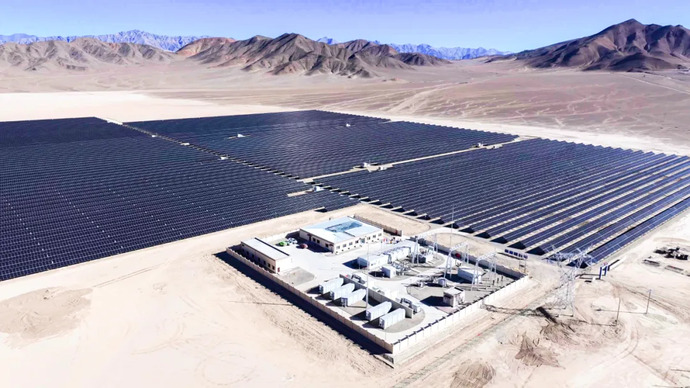

圖片阿里改則30MW(配儲能)光伏項目。
2024年10月31日,西藏開投安多縣土碩100MW光熱+800MW光伏一體化項目一期125MW光伏部分,圓滿完成年度建設任務。項目于2023年5月21日正式開工建設,是我區年度重點保供項目和“光伏+儲能+變電+供電”四位一體綠色低碳綜合能源示范項目。

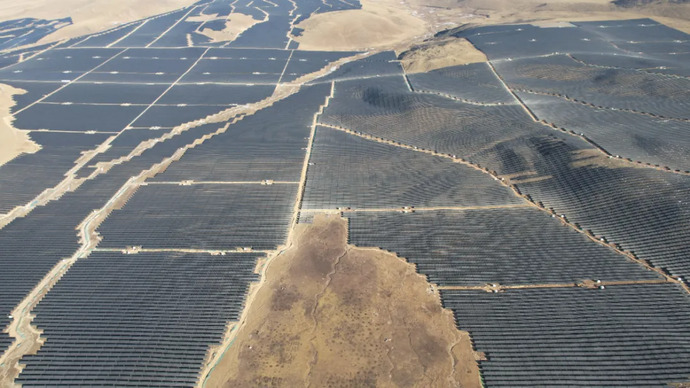

安多土碩100MW光熱+800MW光伏一體化項目一期125MW光伏部分。
2024年11月6日,由西藏開投集團投資、中國電力工程顧問集團中南電力設計院承建的西藏開投阿里地區日土縣30MW(配儲能)光伏發電項目實現并網發電。該項目于2024年7月10日正式開工建設,僅用了不到四個月的時間便完成了建設任務。

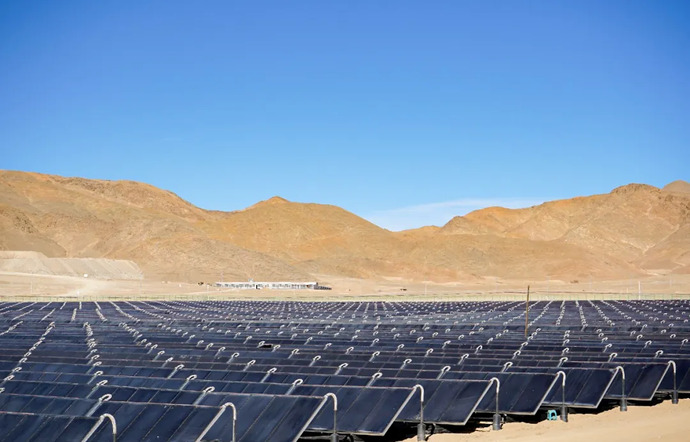

阿里日土30MW(配儲能)光伏發電項目。
2024年11月10日,全球海拔最高、裝機容量最大高原型獨立構網型儲能項目——西藏開投色尼區達嘎普100MW/400MWh構網型儲能電站82天就完成了全部建設任務,成功并網送電。該項目是西藏自治區2024年重點保供項目,項目并網后可有效提升所在區域新能源項目整體消納能力,提升清潔能源利用率,并為我國在高海拔環境下儲能技術的研發和應用積累寶貴經驗,促進儲能技術的提升。

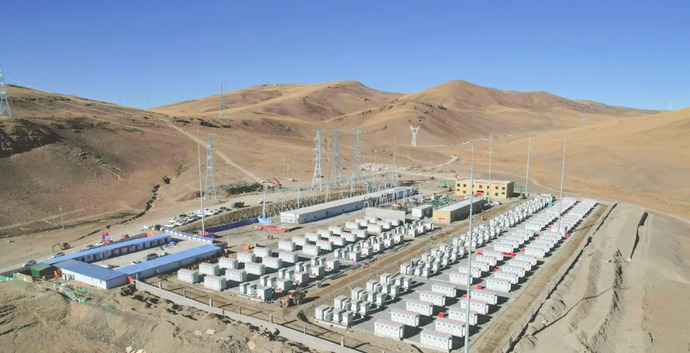

色尼區達嘎普100MW/400MWh構網型儲能電站。
并網儀式現場。
2024年12月8日,西藏開投日土縣城集中供暖熱源改造項目建設完成順利投產,供暖覆蓋面積達21.7萬平方米,為全縣1080戶居民帶來了溫暖,這不僅彰顯了西藏開投集團的技術實力與責任擔當,更為日土縣城的綠色發展注入了新的活力。
圖片日土縣城供暖改造項目。
2024年12月31日,西藏開投加查縣惹米20MW光儲電站順利通過并網啟動驗收。該電站于2024年9月10日取得備案批復文件,2024年12月31日電站通過并網驗收,于2025年1月15日并網發電。所有參建員工奮戰在一線,克服了工期緊、任務重、高原缺氧、氣候惡劣、冬季施工等諸多不利因素,僅用65天時間即完成建設任務并通過并網驗收,展示了“開投速度”!

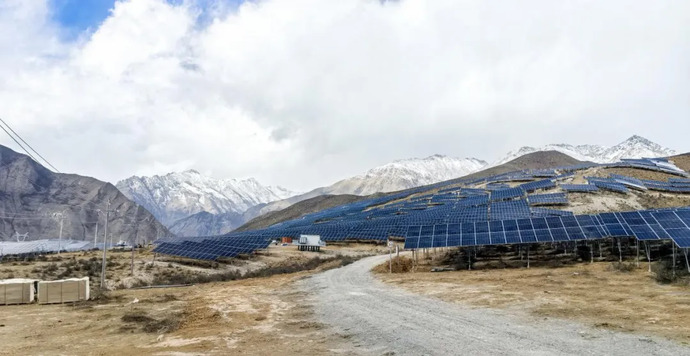

加查惹米20MW光儲項目。
加查惹米20MW光儲項目順利通過并網啟動驗收。
西藏開投金上拉妥一期700MW光伏發電項目于2021年12月13日取得備案批復文件,2024年12月底主體工程建設完成,具備并網發電條件,并于當年12月順利通過電力建設工程安全生產標準化一級評審,榮獲中國電力建設企業協會頒發的“電力安全生產標準化一級工程建設項目”榮譽。

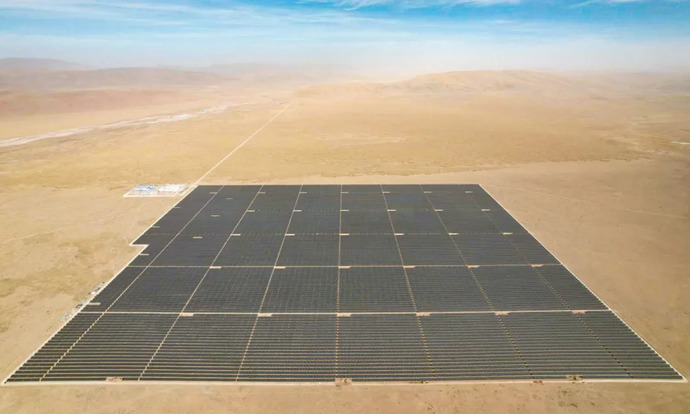

金上拉妥一期700MW光伏發電項目。

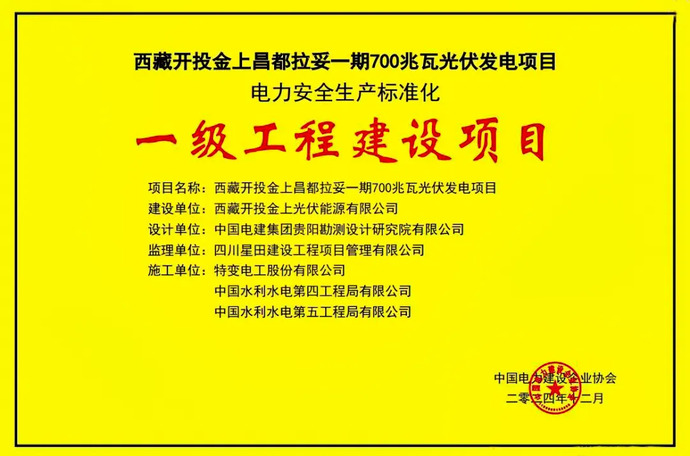

項目榮獲中國電力建設企業協會頒發的“電力安全生產標準化一級工程建設項目”榮譽。
2024年9月3日至4日,嘎堆水電站工程項目通過竣工驗收。該水電站是西藏開投集團成立后首個自主建設的項目,也是第一個通過竣工驗收的水電項目,為集團后續項目的驗收提供了寶貴經驗。
嘎堆水電站竣工驗收會現場。
西藏開投清潔能源基地項目于2020年11月20日開工建設,實體工程于2024年6月全部完成,于2024年10月28日順利通過竣工驗收。并于2024年12月15日正式啟用,標志著西藏開投集團結束了沒有自己的辦公場所、漂泊不定的日子。
西藏開投清潔能源基地啟用儀式。
成功密碼:科學管控筑基,創新協同聚力
集團積極構建三級管控體系,在項目孕育階段便注入超前思維,科學部署、精準策劃,在項目招標過程中,及時組織各職能部門專題討論項目招標文件,準確把握建設邊界條件和技術參數,力爭做到招標文件的合法合規性,以及內容的準確完整性,進一步控制項目建設風險。同時,根據各項目實際精準匹配資源,實現資源精準投放和合理利用。在項目建設過程中,建立“一項目一專班”責任制,緊盯施工節點,推行精細化項目管理,優化施工工序,有效提高工程項目統籌和管理水平,推動項目建設提質增效。推行“三色預警”動態管理機制,風險預判率達95%,確保項目零重大事故、零延期交付。
項目建設捷報連連,同樣離不開團結協作和通力配合。通過整合內部資源,集團建立了跨部門、跨單位的項目協作建設機制,促進了不同業務板塊之間的技術交流與資源優化配置。歷時僅82天即建成的那曲色尼達嘎普電站,全球首個超高海拔構網型光儲電站——阿里改則光儲電站。加查縣惹米村20MW光儲項目歷時65天即通過并網啟動驗收,120天完成阿里日土縣城集中供暖熱源改造并順利投產。這些項目創造了開投速度、西藏速度,甚至是世界速度,充分展現了開投人的高效執行力與責任擔當。
同時,集團始終把發展新質生產力、推動科技創新作為支撐項目高質量建設的重要舉措。集團工程技術部(科技創新辦)相關負責人表示:“2024年,我們圍繞改則、JD、安多等項目開展了構網型儲能、生態修復、生物酶筑路等研究與成果應用,持續挖掘技術創新點、突破點。其中改則光儲項目采用了智能組串式構網型儲能技術,能夠在電網故障時快速啟動并為電網供電,增強了電網的穩定性和新能源接納能力,是新能源技術在高原地區的重大突破。在JD三通一平道路建設過程中,我們采用了種群恢復的綠化施工方案,優化物種配比,評價生態恢復效果,完善養護與監管體系,實現了邊坡土壤基質與植被修復,有力解決了工程建設與生態保護的矛盾,對區域國土空間生態修復具有重要的示范作用。還有在安多縣土若125MW光伏+50MW光熱一體化項目采用的生物酶類固化劑筑路技術,對比傳統水穩層工藝,在成本節約和效率提升方面作用顯著,體現出十分重要的經濟價值和環保效益。”近年來,集團不斷在項目建設中作新技術和創新模式的突破與嘗試,積極推動區域清潔能源高效利用和可持續發展,這不僅具有重要的技術示范意義,也為西藏地區的經濟發展和生態保護作出了積極貢獻。

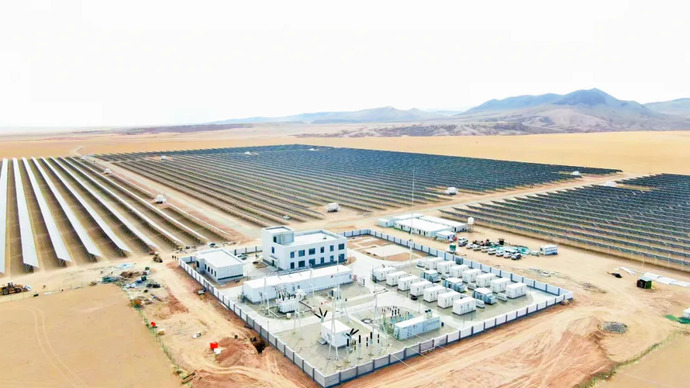

改則30MW(配儲能)光伏項目完成全球首個超高海拔智能組串式構網型儲能人工短路擾動試驗。
未來展望:聚焦重點項目,帶動區域發展
2025年,集團將嚴格按照“以重點項目帶動區域發展”的發展思路,多維度、多舉措?yún)f(xié)同發力,構建項目計劃制定、溝通協調、資源保障、監控糾偏的管控閉環,統籌推進項目建設。完成安多土碩光熱一體化項目主體工程50%。完成金上光伏項目、朗縣光儲項目、色尼風電項目、卡若約巴南風電項目、察隅馭風項目建設任務,全力推動項目盡早全容量并網投運。精細管控質量,對標行業標桿和國家優質工程評定準則,抓好光熱和風電項目質量管控,優化關鍵工藝流程,攻克技術難關,總結高高原項目管理經驗,為推動超高海拔地區光熱和風電產業發展,樹立全新標桿。結合項目特點和重難點,對主要關鍵技術問題和重大方案多維論證,為籌建項目開工建設打牢基礎,同時加大項目投資事后監管力度。
新征程上,集團全體項目建設者將秉持初心、砥礪前行,以更加堅定的信念、更加有力的舉措、更加務實的作風,向著實現“第一步”戰略目標、建設清潔能源高地的目標奮勇攀登,為西藏經濟社會發展貢獻更多開投力量!
